Bautagebuch
Avelsbacher Straße 1, 3 & 5, Trier. Aktuelle und geplante Arbeiten — transparent dokumentiert für unsere Erwerber.
- Mittwoch, 24. Juni 2026
Aktuelle Arbeiten

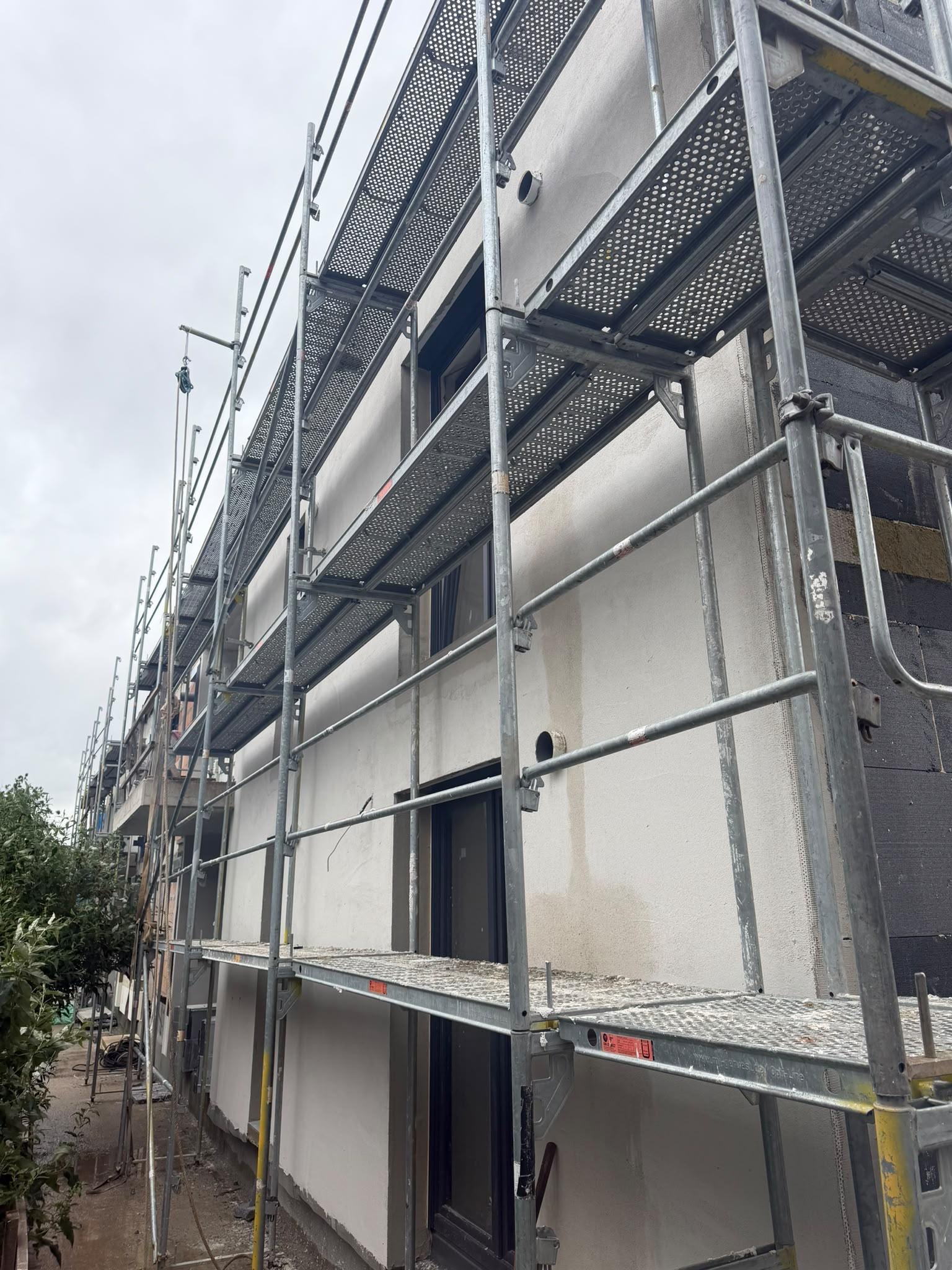

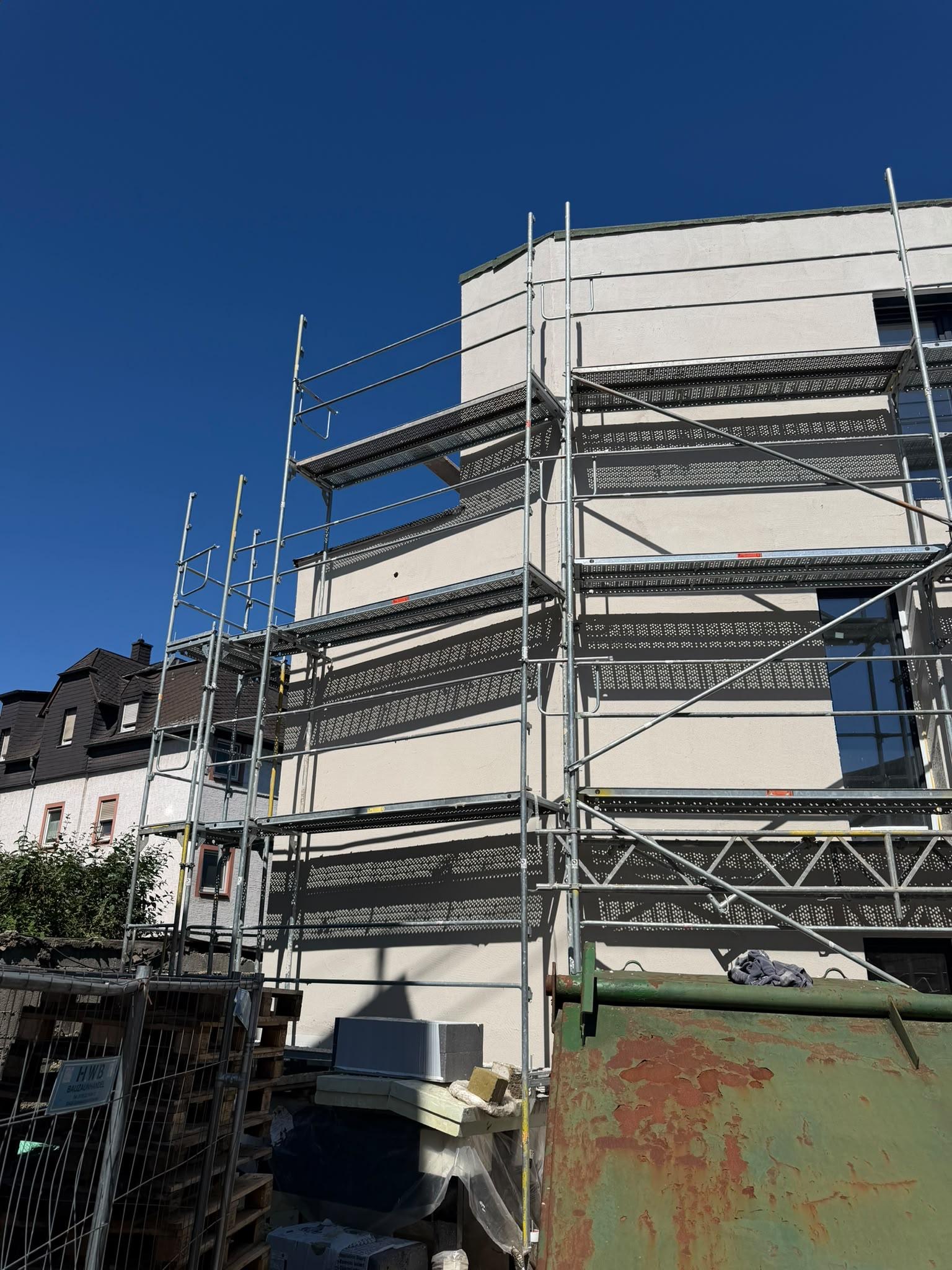

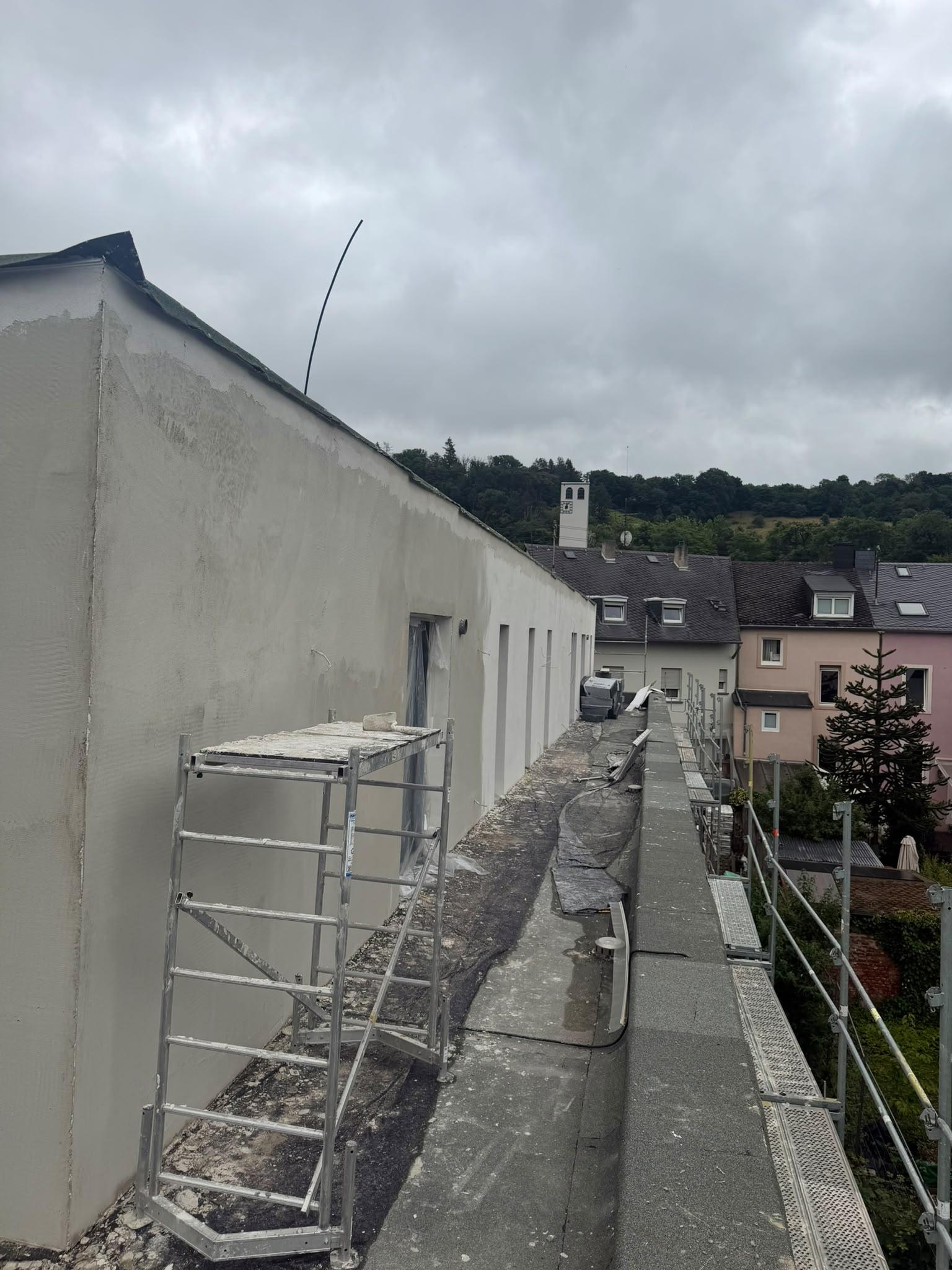

Fassade und Außenanlagen An Haus B wurden umfangreiche Fassadenarbeiten durchgeführt. Parallel hierzu erfolgten weitreichende Arbeiten im Außenbereich, insbesondere zur Vorbereitung der weiteren Gestaltung und Erschließung der Außenanlagen. Sonderwünsche der Erwerber Im Berichtszeitraum wurden verschiedene Sonderwünsche der Erwerber umgesetzt. Die Arbeiten betreffen überwiegend das jeweilige Sondereigentum und umfassen individuelle Anpassungen gemäß den vereinbarten Ausstattungsänderungen. Gemeinschaftseigentum – Innenausbau Die Malerarbeiten im Gemeinschaftseigentum wurden fortgeführt. In den Treppenhäusern und gemeinschaftlich genutzten Bereichen wurden weitere Vorbereitungs- und Beschichtungsarbeiten ausgeführt.
Geplante Arbeiten
* Fortführung der Malerarbeiten im Gemeinschaftseigentum * Durchführung weiterer Feininstallationsarbeiten im Gemeinschafts- und Sondereigentum * Fertigstellung der noch ausstehenden Erwerber-Sonderwünsche * Fortsetzung der Fassadenarbeiten nach Beendigung der witterungsbedingten Unterbrechung Hinweis: Aufgrund der aktuell anhaltend hohen Temperaturen müssen die Fassadenarbeiten voraussichtlich für die kommenden ein bis zwei Wochen pausieren. Während dieses Zeitraums werden die Ausbauarbeiten im Innenbereich, insbesondere Maler- und Feininstallationsarbeiten im Gemeinschafts- und Sondereigentum, weitergeführt.
- Freitag, 12. Juni 2026
Aktuelle Arbeiten

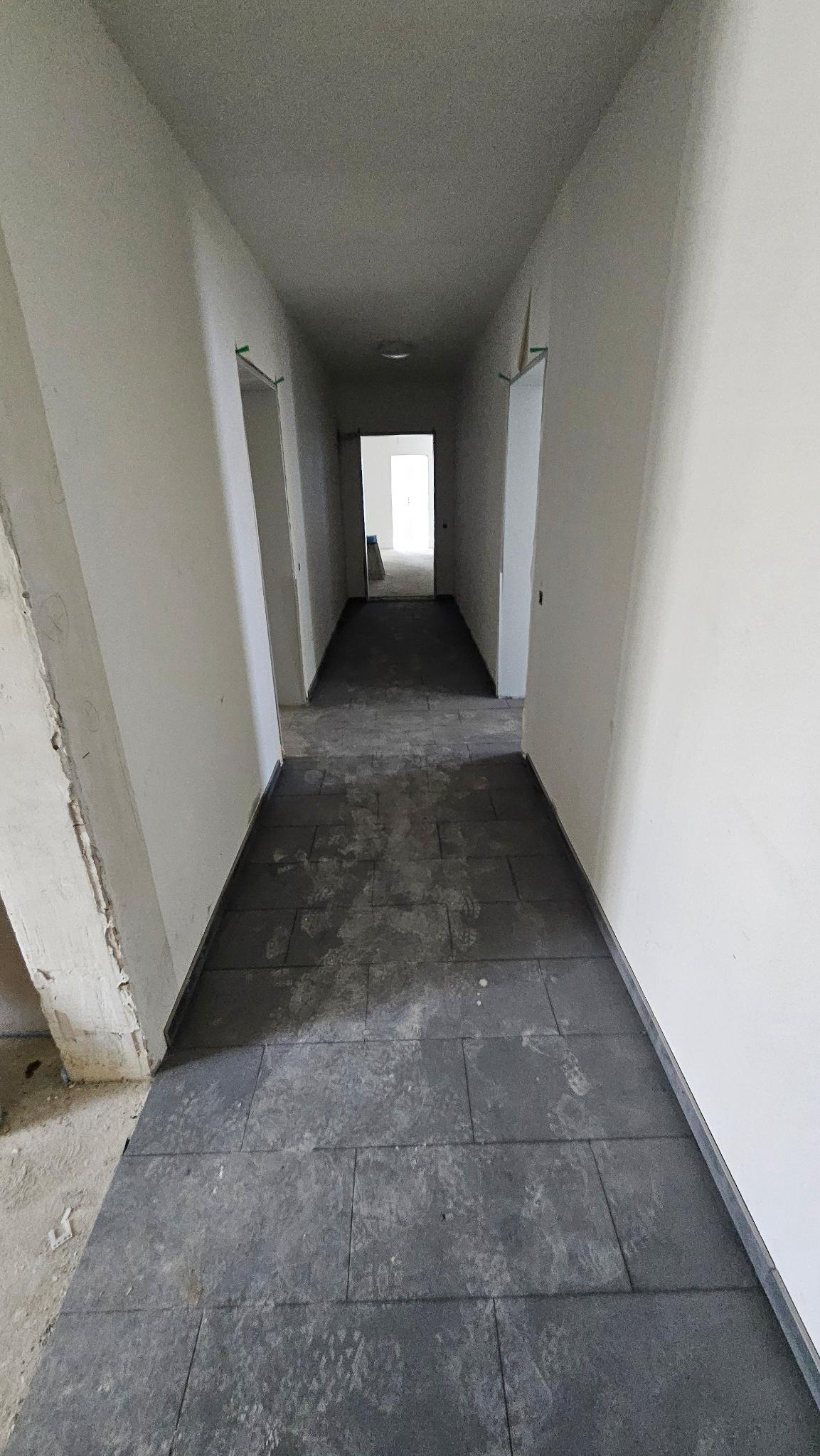

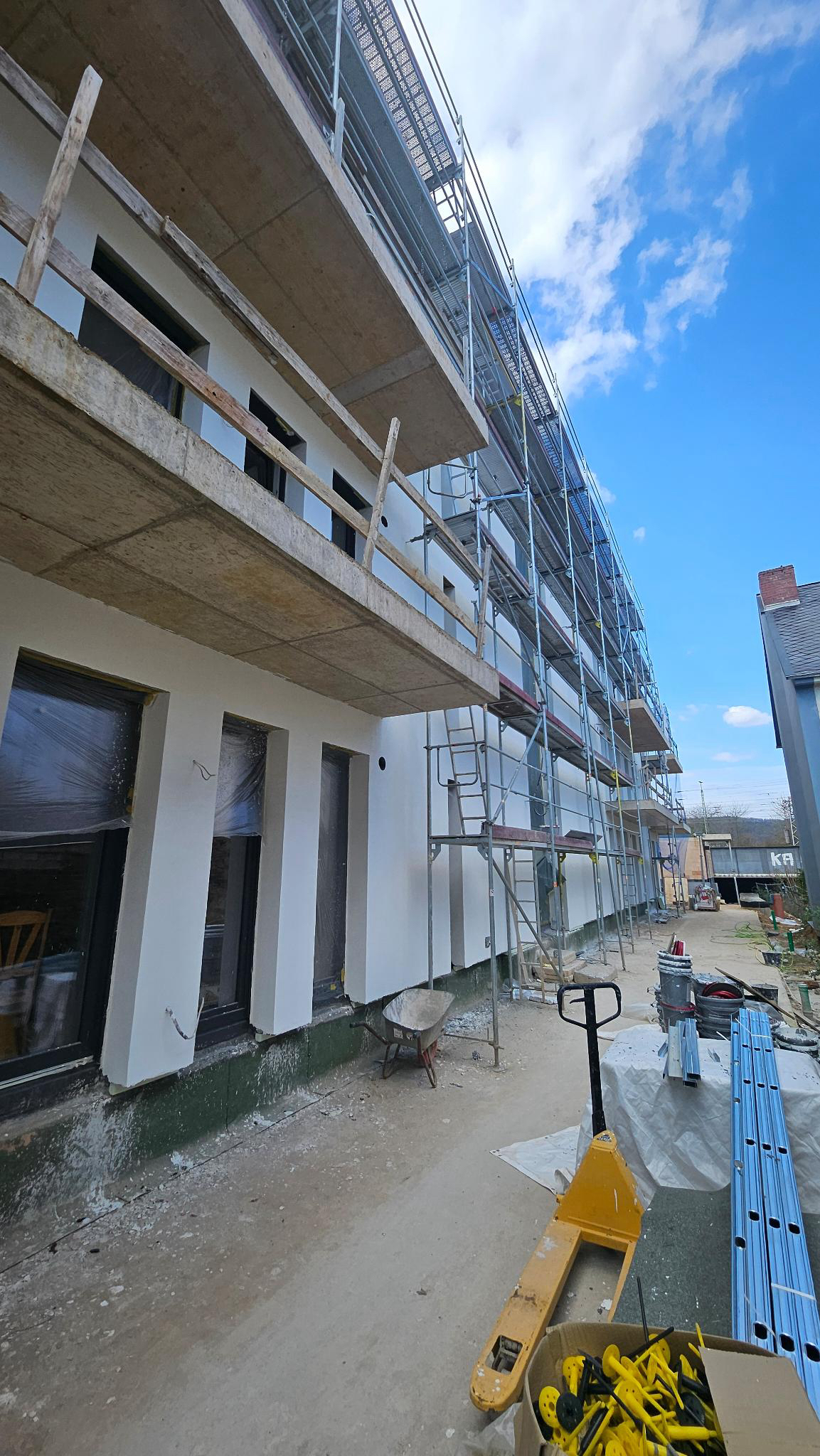

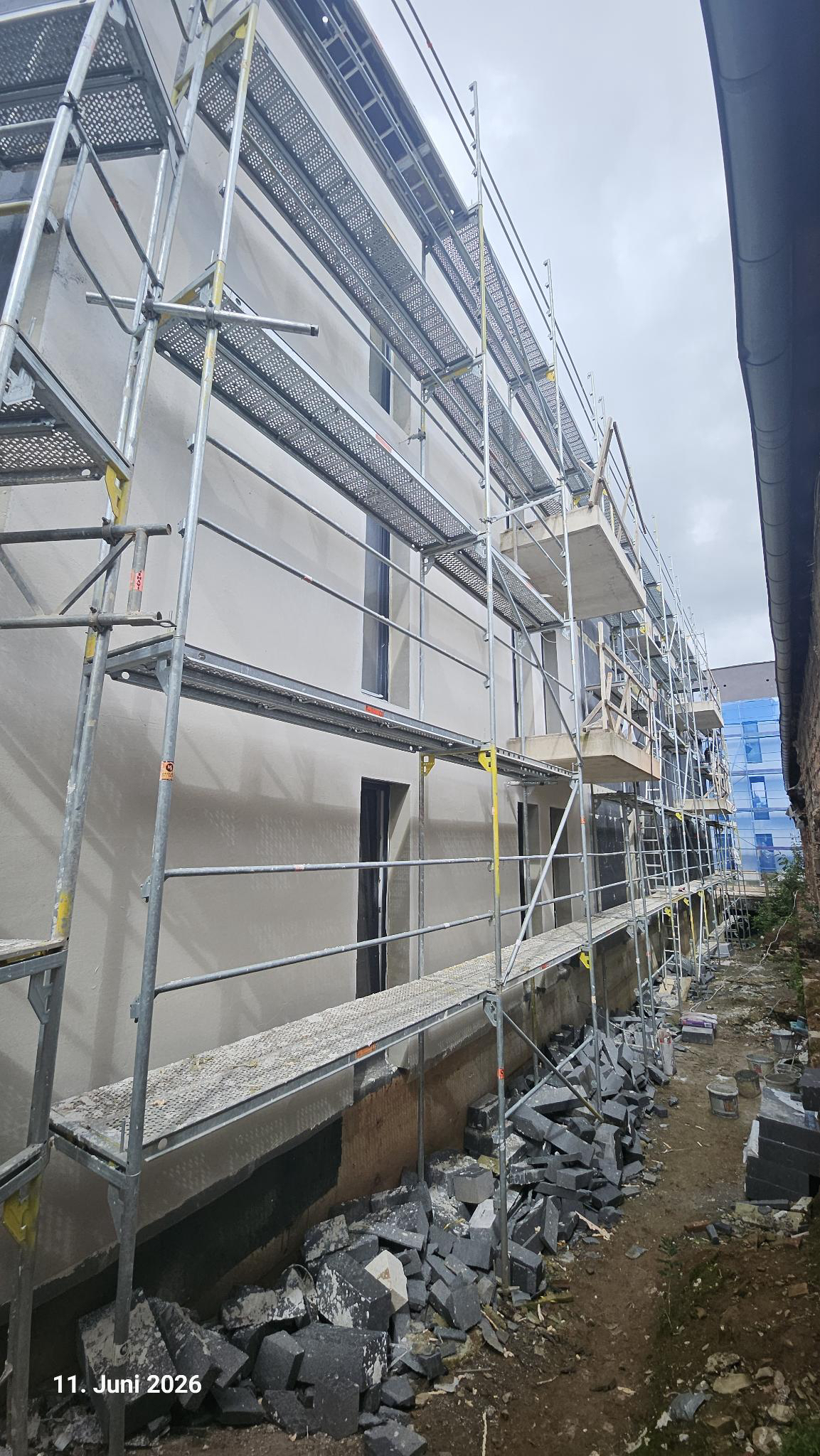

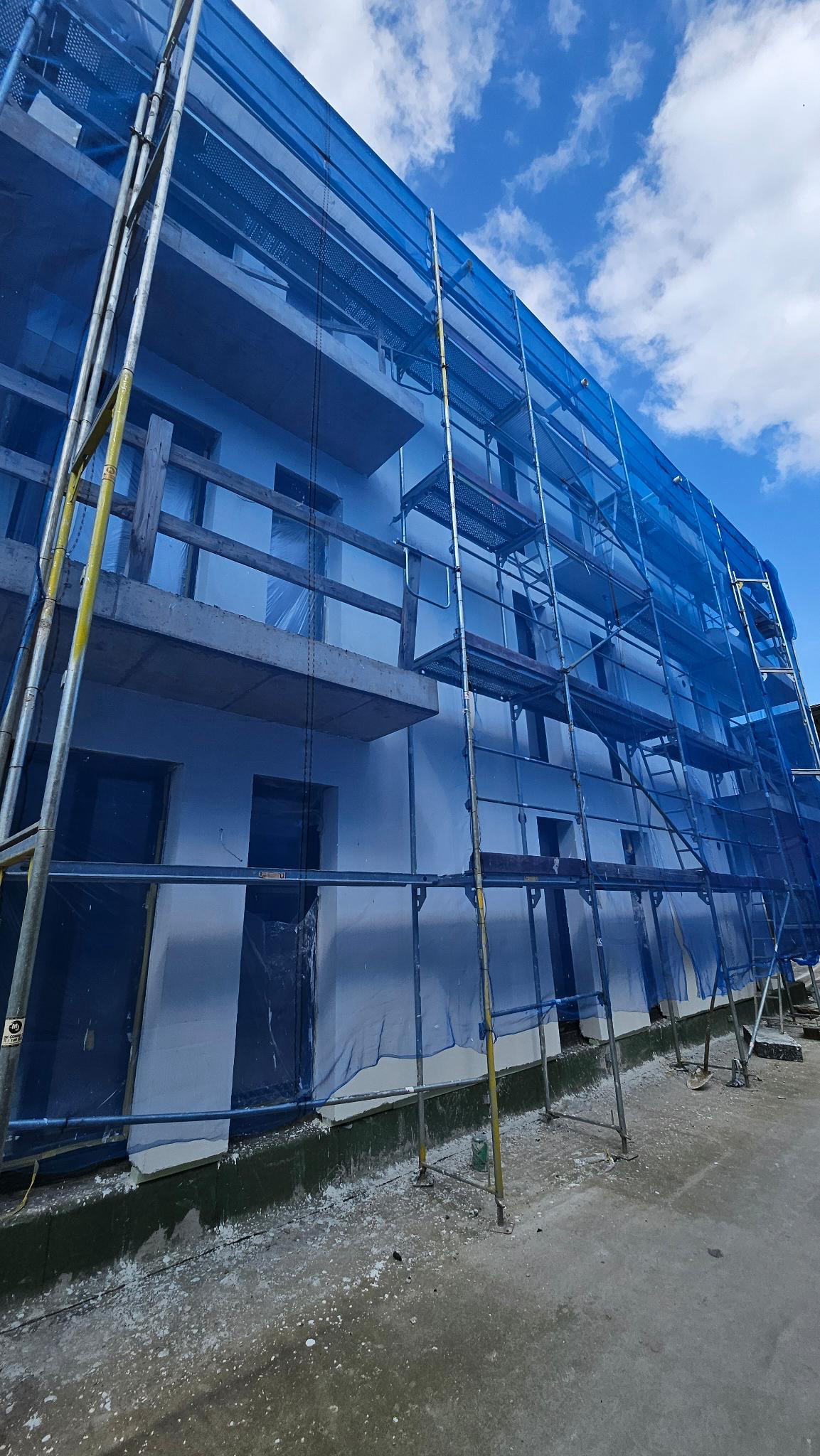

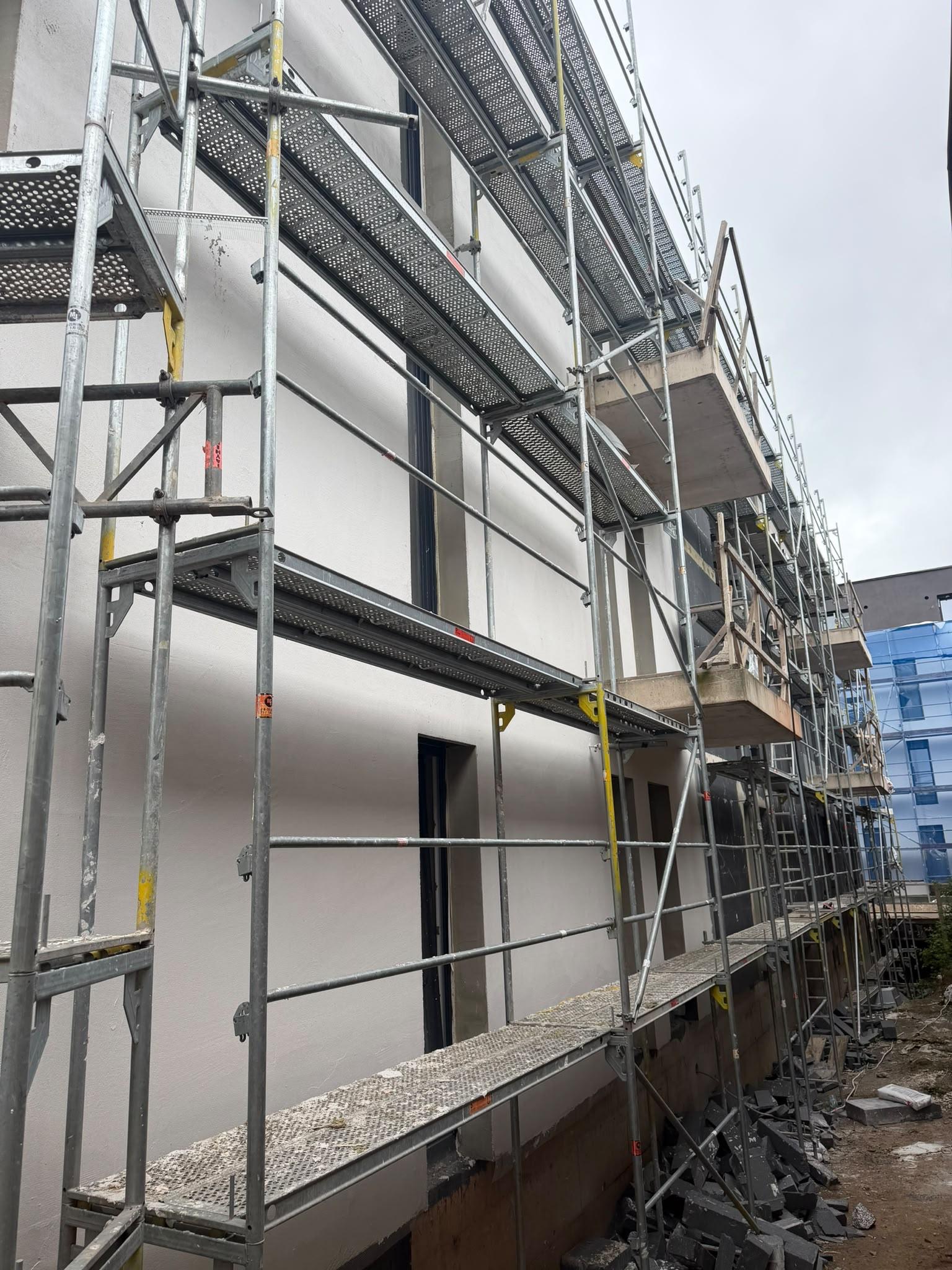

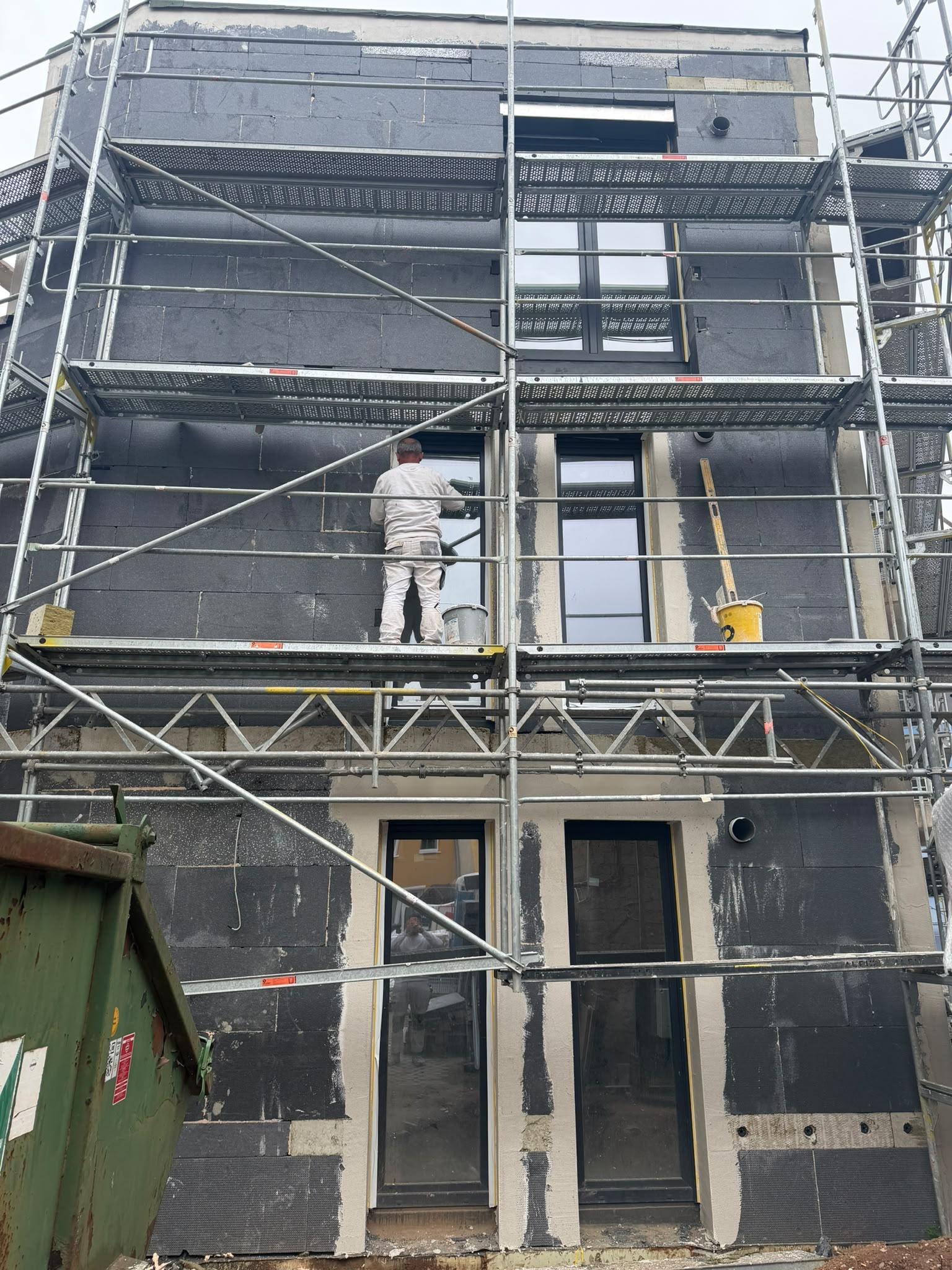

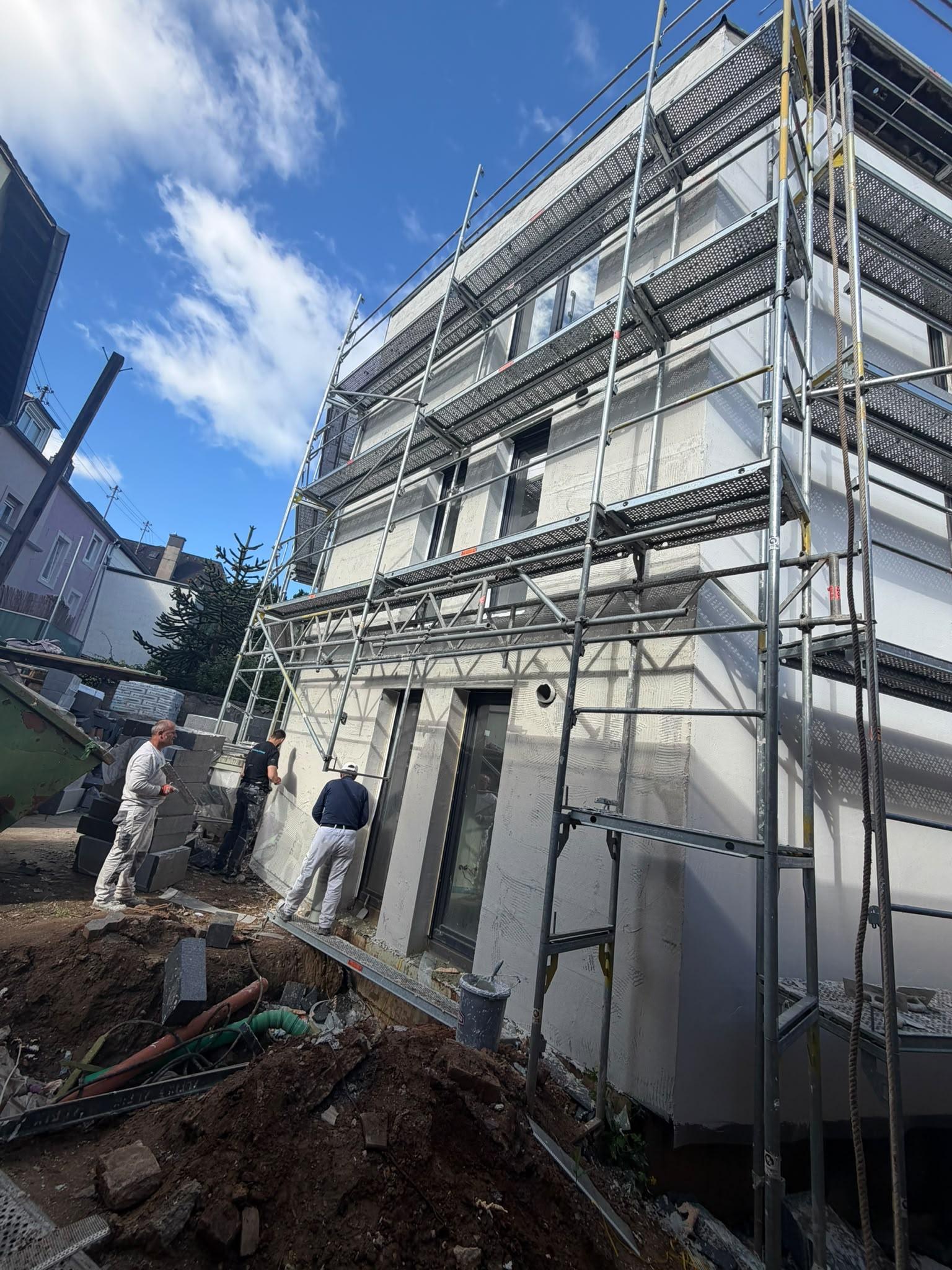

Baubericht – Neubau von 3 Mehrfamilienhäusern mit Tiefgarage Avelsbacher Str. 3–5, 54295 Trier Berichtsdatum: 12.06.2026 Fassade Haus B Putzarbeiten an der Außenfassade in vollem Gange; Unterputz/Armierungsschicht aufgetragen Gerüst vollständig gestellt über alle Geschosse; Schutznetze montiert Im Erdgeschoss- und Sockelbereich noch Rohbauzustand sichtbar; Abdichtung und Außenbereich in Vorbereitung Treppenhaus / Flure Haus A Bodenbeläge in den Fluren vollständig verlegt (dunkle Steinoptik-Fliesen, großformatig) Wandputz in allen Flurbereichen fertiggestellt; Malerarbeiten begonnen. Deckenputz fertiggestellt; Deckenleuchten teilweise montiert Wohnungseingangstüren eingebaut; Zargen und Türblätter montiert Feininstallation Elektro (Schalter, Klingel, Briefkastenanlage) noch ausstehend
Geplante Arbeiten
Für KW 25 - Lieferung der Balkongeländer - Erdarbeiten im Außenbereich - Fassadenarbeiten Haus B - Abschließende Arbeiten in de den Fluren und Treppenhäusern Haus A Für KW 26-27 - Beginn mit der Montage der Balkongeländer - Fassadenarbeiten Haus B - Putz- und Malerarbeiten in den Fluren und Treppenhäusern Haus B - Beginn mit der Feininstallation Sanitär Haus A+B
- Freitag, 5. Juni 2026
Aktuelle Arbeiten

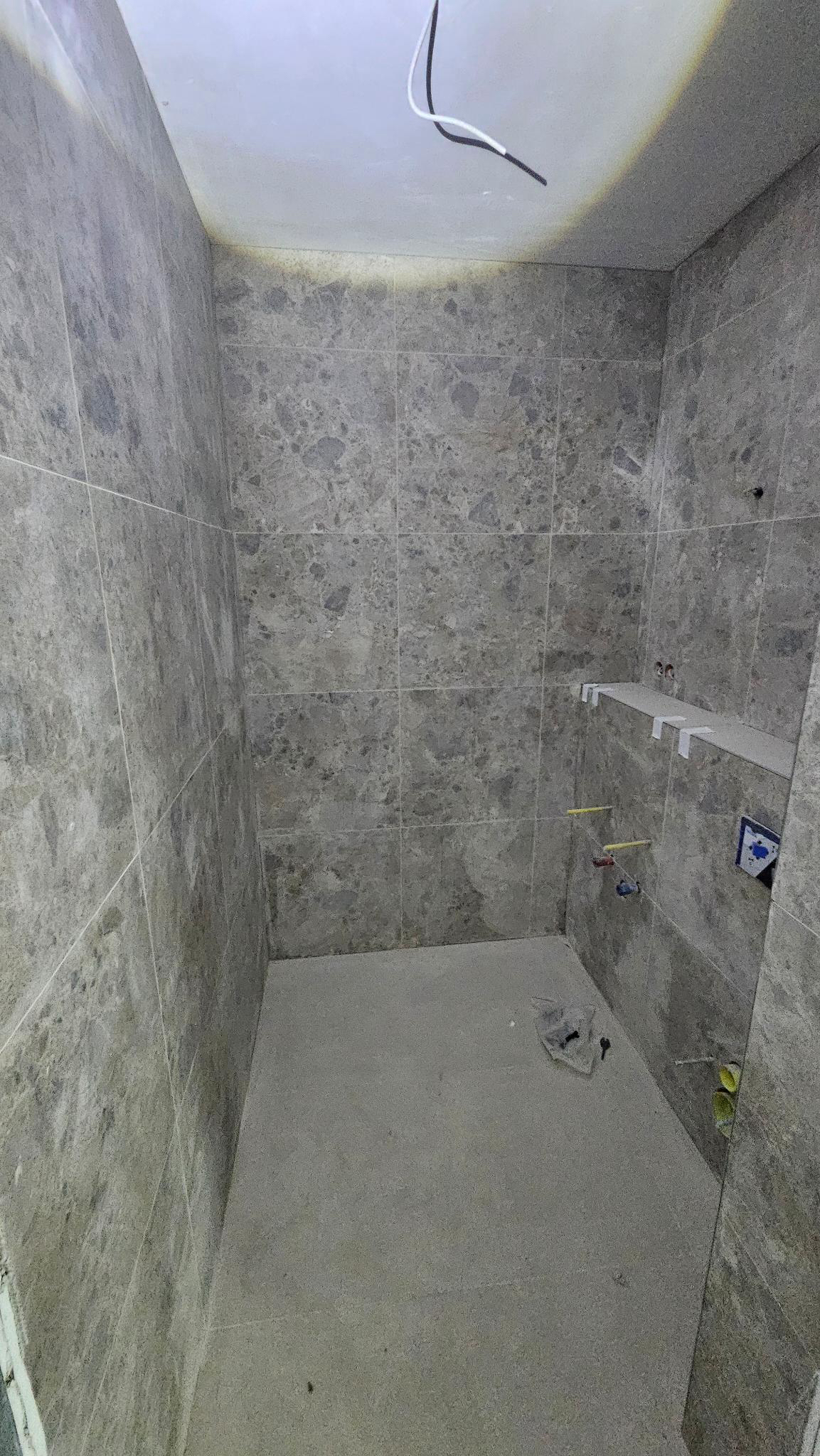

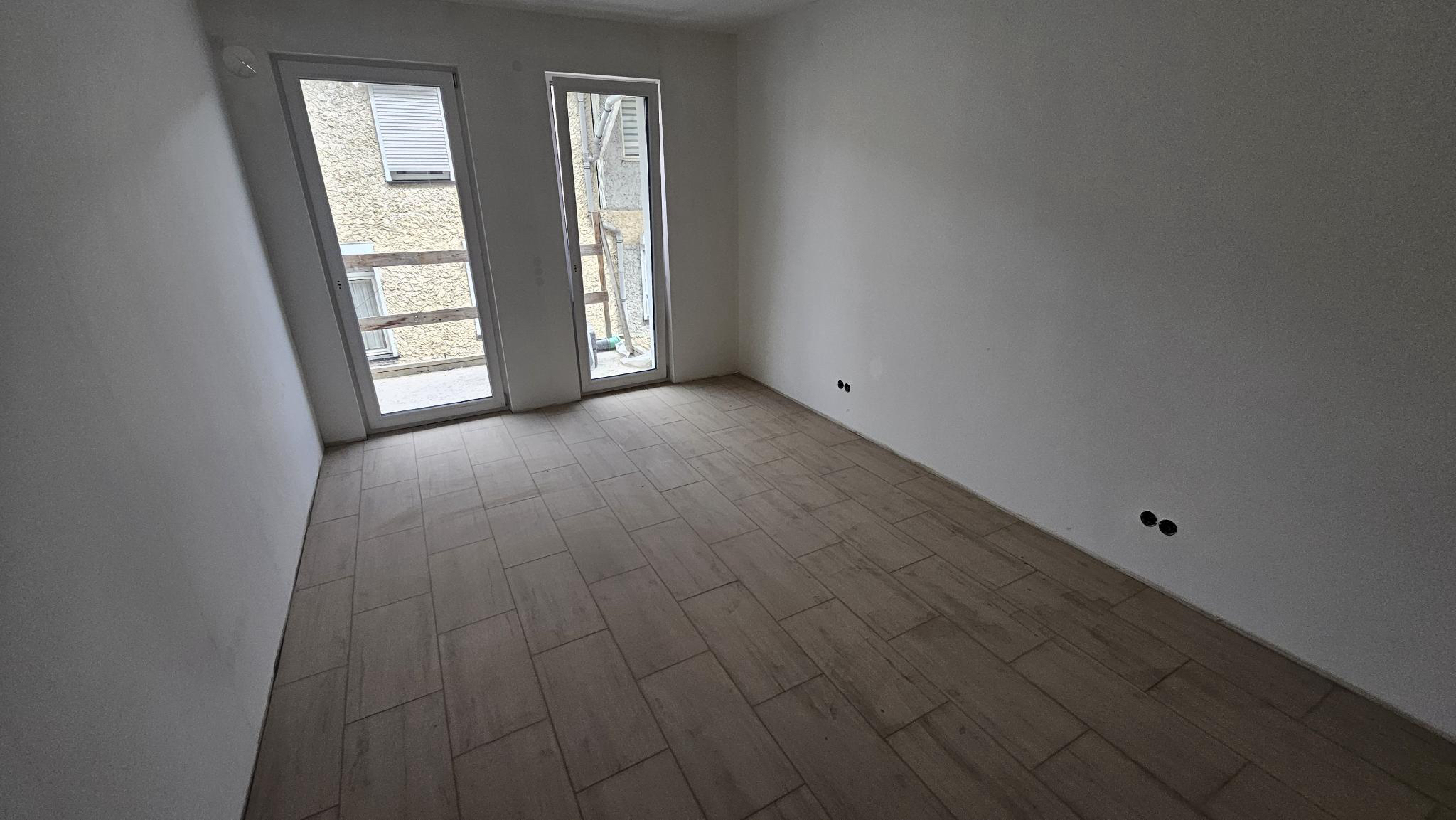

Baubericht – Neubau von 3 Mehrfamilienhäusern mit Tiefgarage Avelsbacher Str. 3–5, 54295 Trier Berichtsdatum: 05.06.2026 Fassade Haus A: Putzarbeiten an der Außenfassade weitgehend abgeschlossen; weiße Fassadenoberfläche fertiggestellt Gerüst steht noch für abschließende Feinarbeiten und Sockelbereich Balkone und Fensterleibungen sichtbar fertiggestellt; Abdichtungsarbeiten im Sockelbereich laufend Innenausbau Haus A – Bäder: Wand- und Bodenfliesen in den Bädern vollständig verlegt. Sanitäranschlüsse (Wasser, Ablauf, WC-Vorwandinstallation) freigelegt und bereit für Feininstallation Innenausbau Haus A – Bodenbeläge Wohnraumfliesen, sowie Parkett und Vinyl werden in den Wohnräumen verlegt. Steckdosen und Elektrodosen eingebaut; Feininstallation Elektro steht bis zur Fertigstellung der Malerarbeiten aus. Wohnungseingangstüren zum Teil montiert.
Geplante Arbeiten
- Feinarbeiten an der Fassade Haus A - Fassadenarbeiten an Haus B - Malerarbeiten und Verlegen von Parkett/Vinyl. - Erdarbeiten im Außenbereich
